豆丁施工编辑整理
一、废旧模板材料选择与处理
1、处理程序

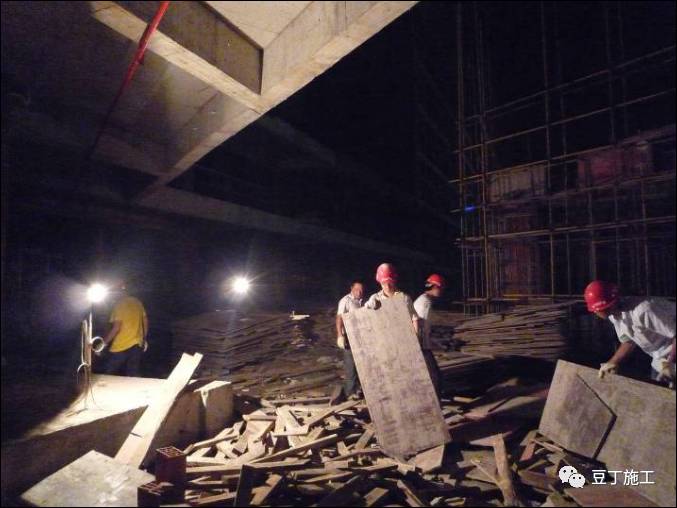

材料清理 → 拔钉子 → 加工 → 分类
2、材料清理

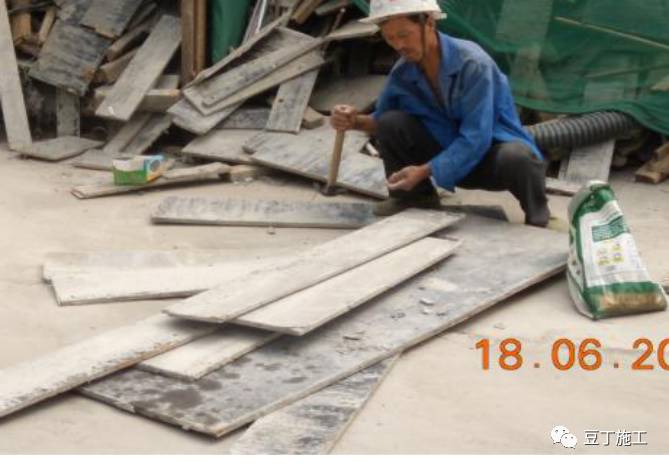

该项工作管理人员在安排之前应深入第一现场,对旧材料的可用性进行评价,明确清理思路及堆放地点,避免重复工作。
3、拔钉子
在指定的统一堆放地点集中拔出旧材料的钉子。

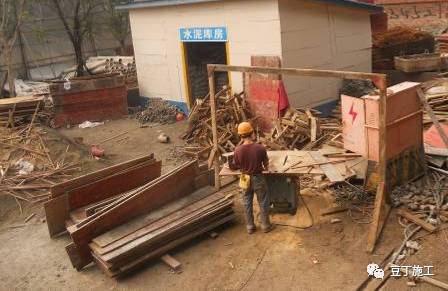

4、加工
1)将拔完钉子的旧材料按使用规格在指定地点集中加工。
2)先将较大模板选出,用于柱墙模板,然后配梁底模,梁侧模。
3)将剩余材料加工成规则的形状,用于板模。
4)最后将边角料用于加工夹具、柱墙根部套模、立杆垫板、水电预埋箱盒等。
5)或者确定柱墙模板统一用新模板,旧模板全部用于梁板板模版。以达到模板周转次数均衡。
5、分类

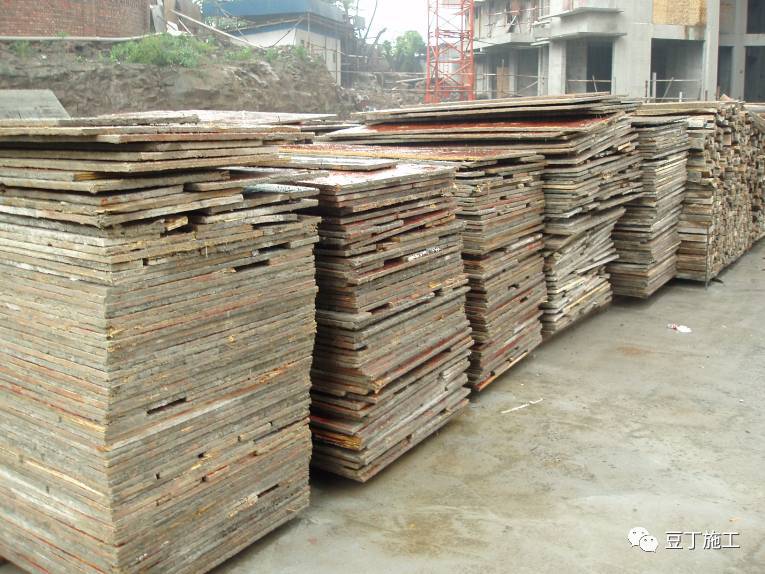

将加工好的旧材料分类堆放,便于利用。
二、模板组装

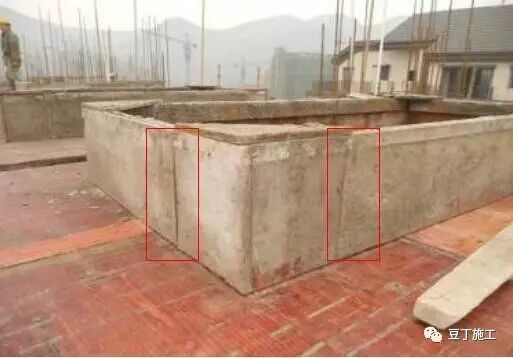

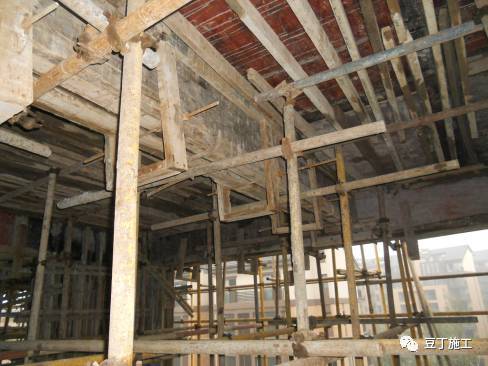

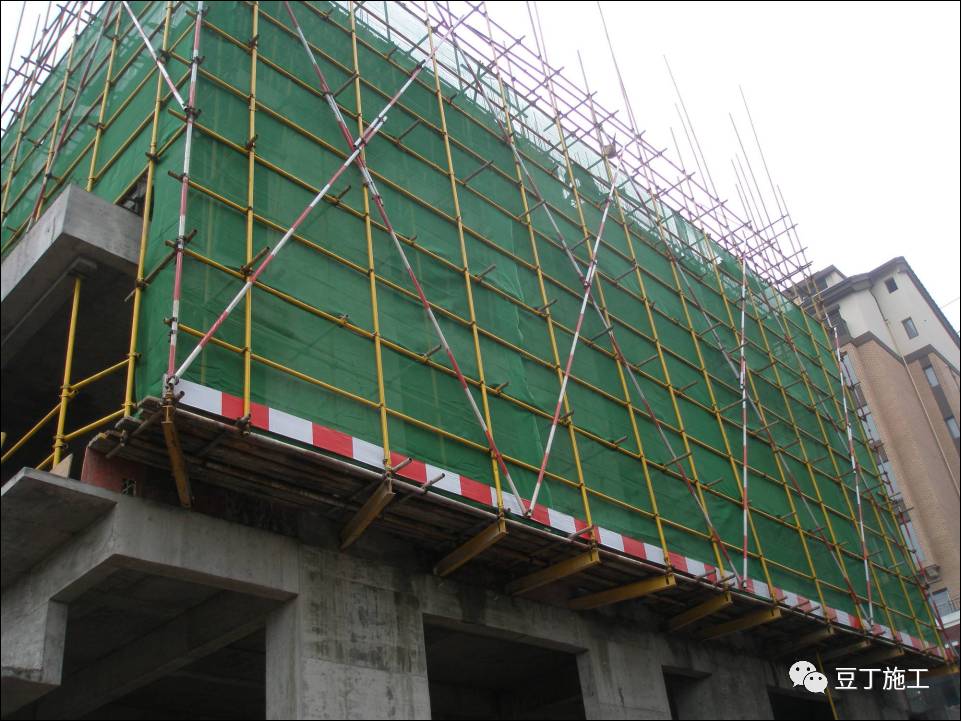

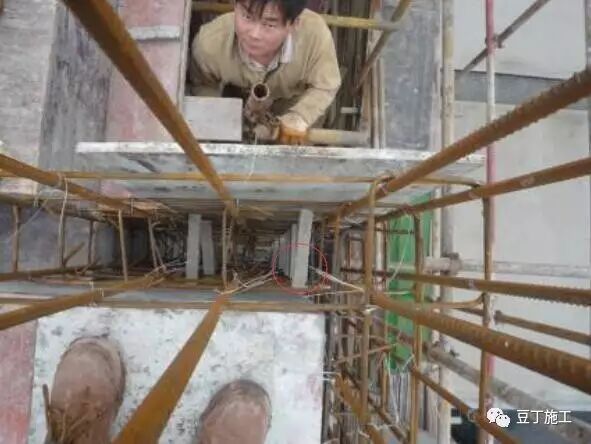

先看一下旧模板安装整体效果

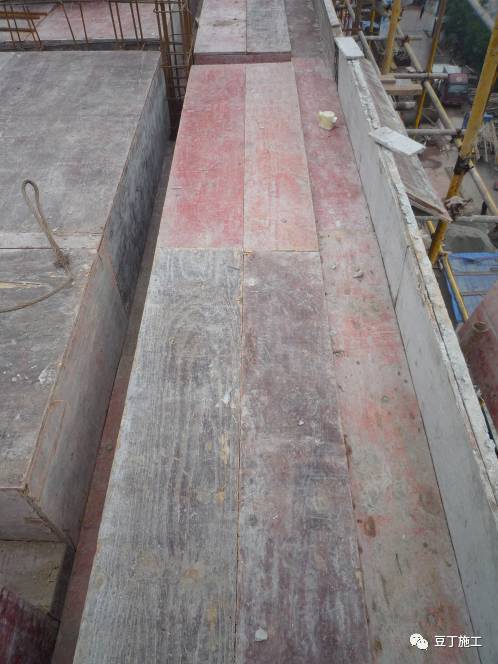

(一)梁板模板组装

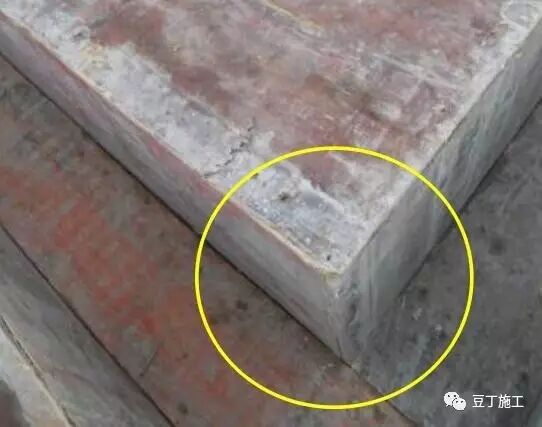

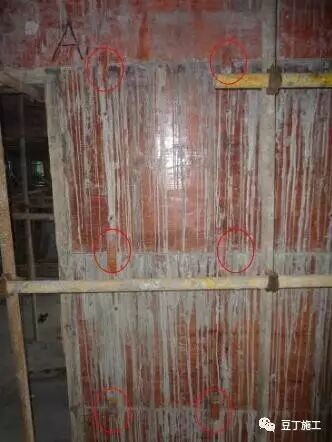

1、拼缝

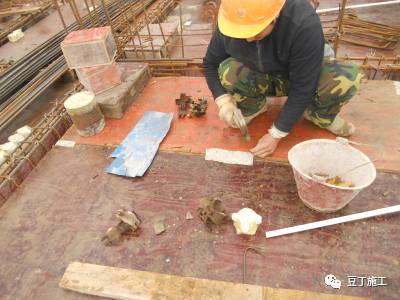

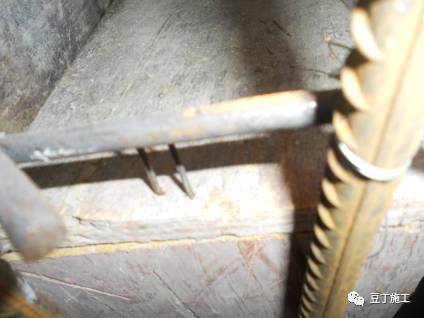

旧模板存在毛边、孔洞等质量缺陷,因此在拼装时应采用0.1mm厚白铁皮进行封补。

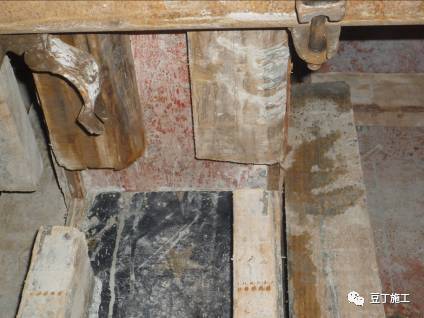

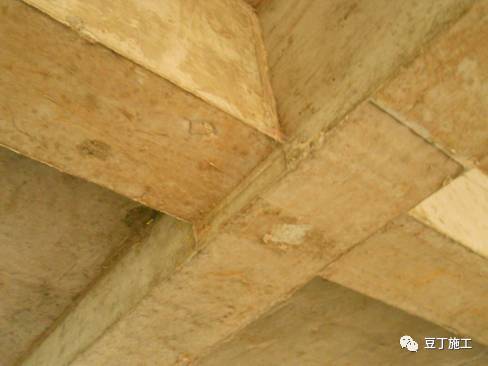

2、梁梁节点
梁与梁的交接点拼成密缝并钉牢,确保转角不咬肉。

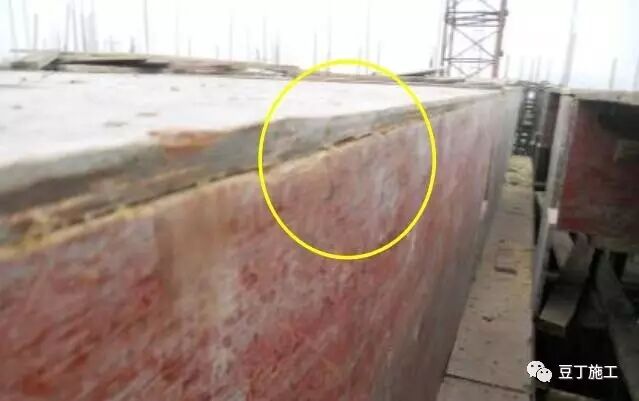

梁梁节点处,拼缝严密、不错台,确保砼成型质量

3、梁板节点

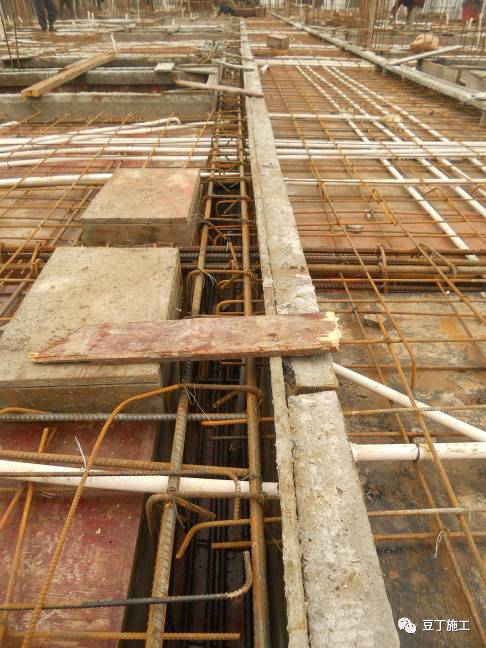

梁与板的交接点拼成密缝并钉牢,确保转角不咬肉。

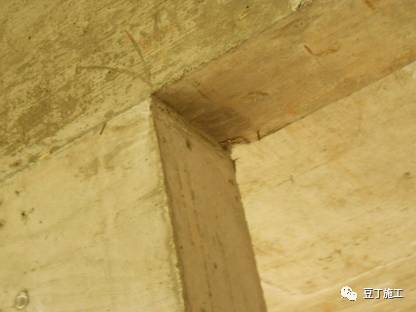

4、梁柱节点
梁柱节点拼缝严密,严禁出现阴阳角等现象。
5、吊模

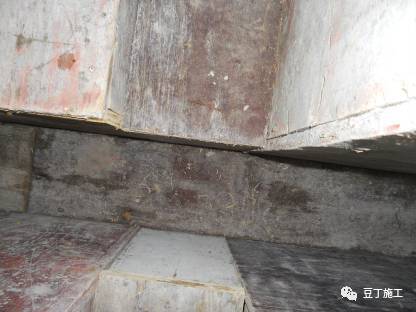

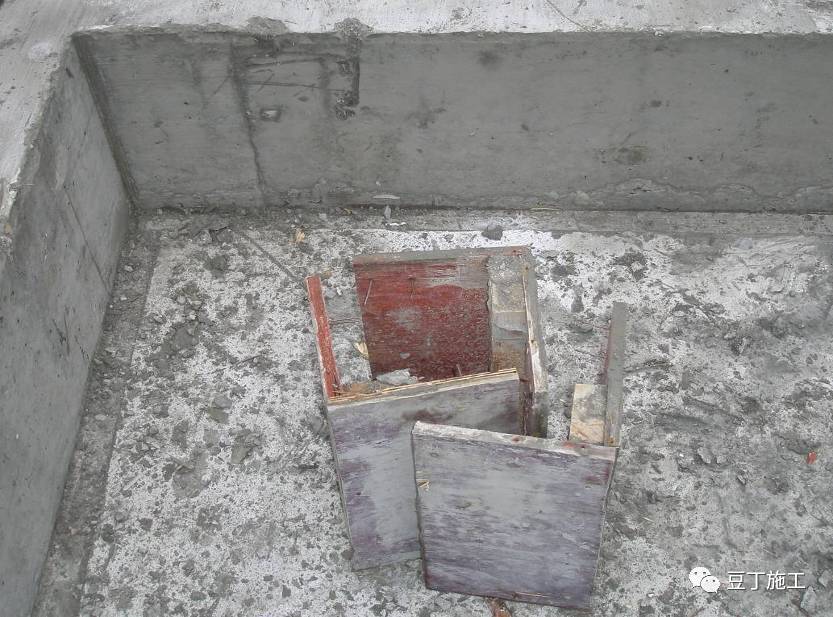

在距吊模阳角300mm处切断模板,使厕所吊模在撤出过程中,保证阳角不散架,从而让厕所始终保持统一尺寸。

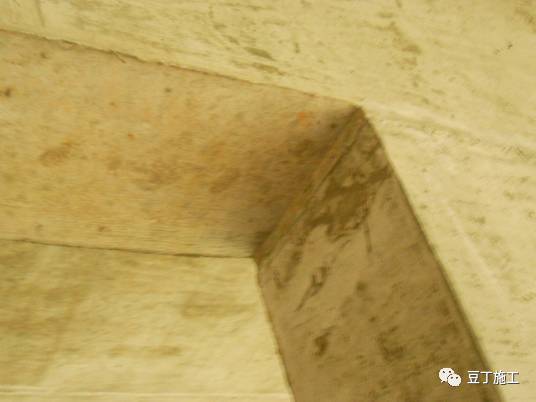

整拆后的吊模转角
吊模内侧钉九夹板,以保证砼成型线条顺直。

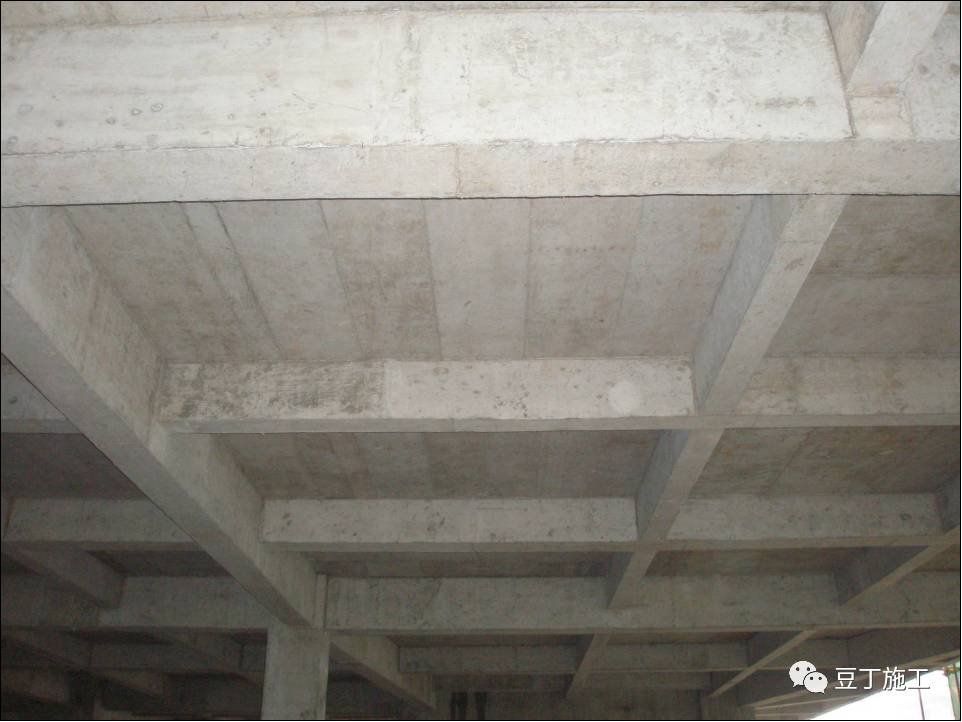

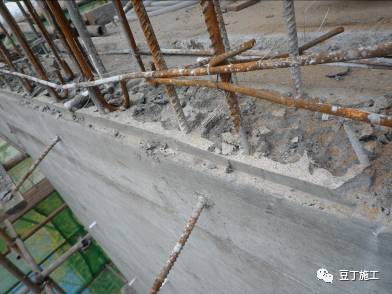

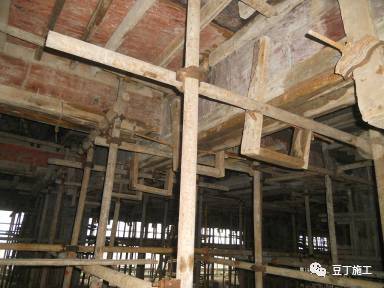

6、加固

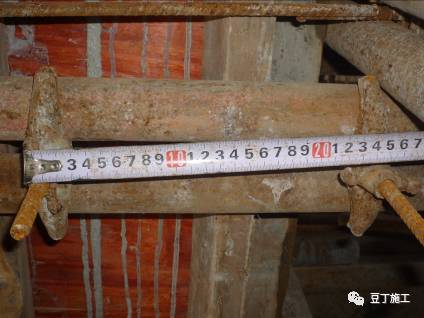

梁底均采用木夹具进行加固,木夹具间距不大余600mm。

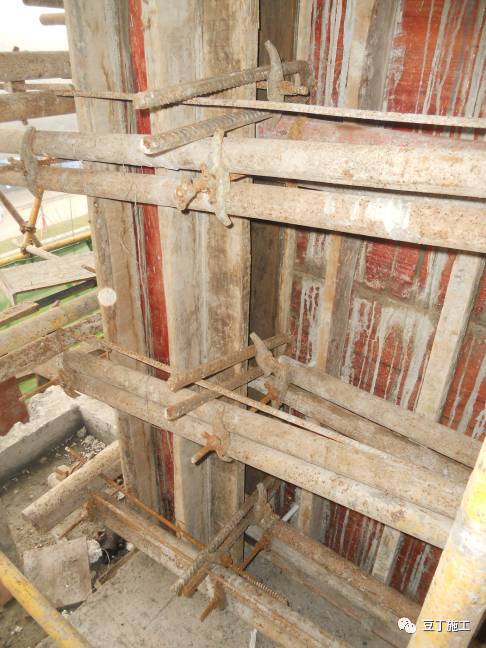

(二)柱墙模板组装

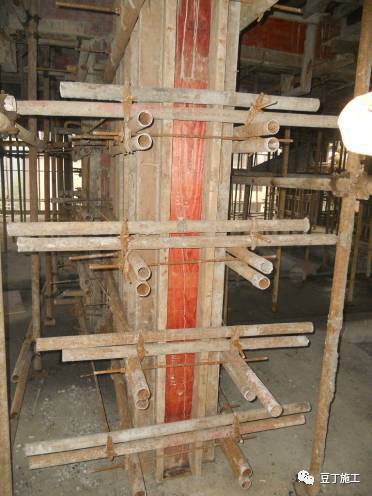

1、拼缝
内撑与加固螺杆位置相同

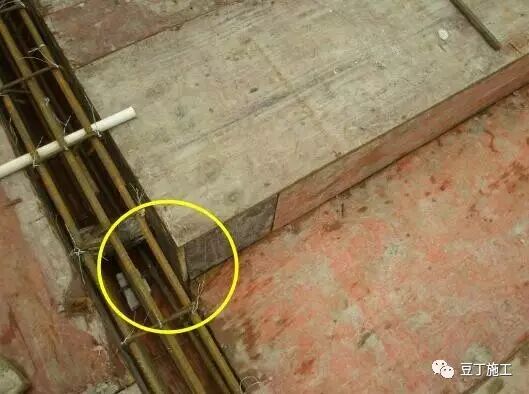

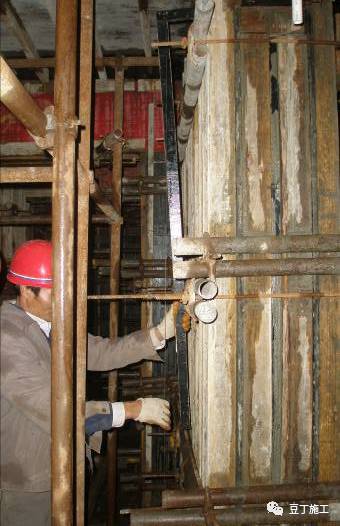

柱模拼装过程中,严格控制巴条间距和阴阳角内撑间距。

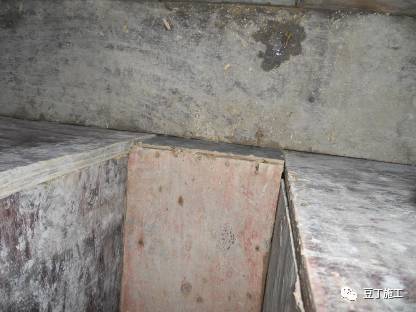

2、套模
利用较小废九夹板统一加工套模,套模统一配模,其宽度与柱墙背方同宽,便于操作和检查。
3、细部节点
外墙及筒体剪力墙处,预埋(剪力墙长度-30mm)×70mm压条,以避免外墙出现裙边等现象。

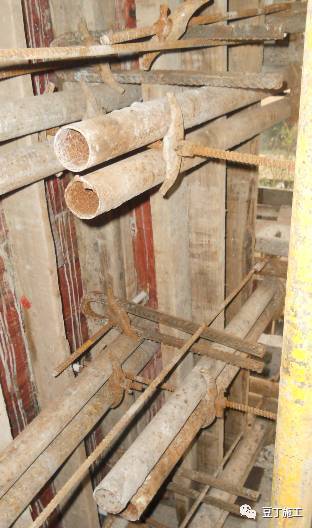

4、加固

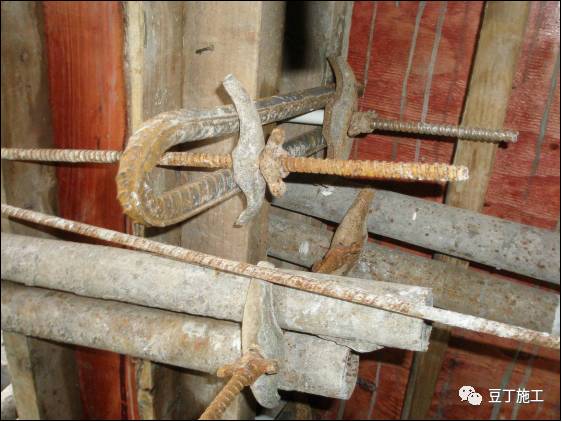

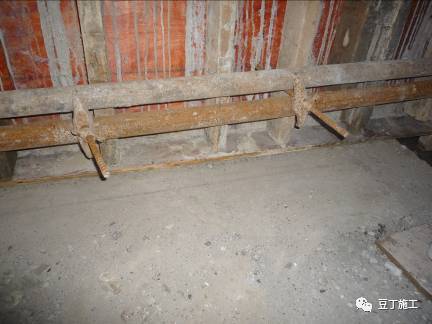

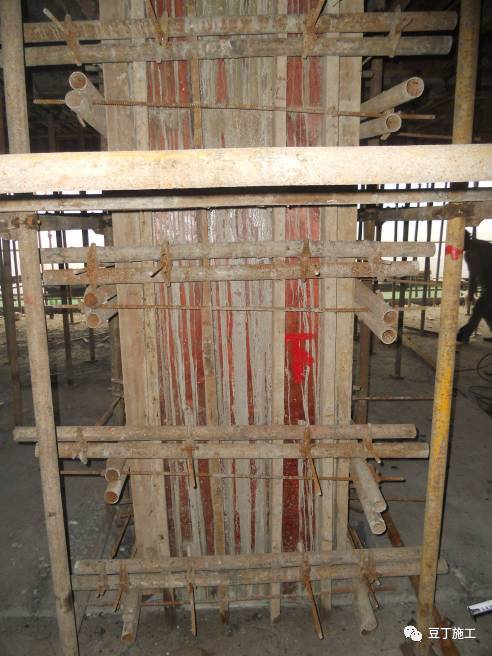

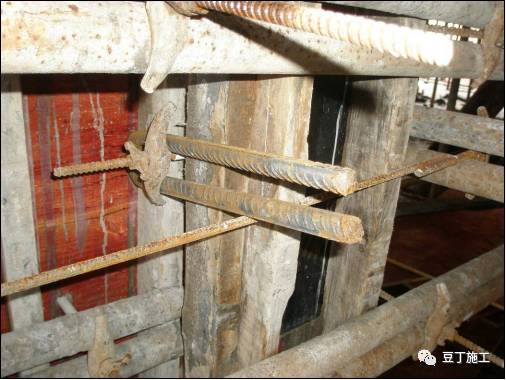

严格执行五道夹具,四道封头锁工艺。

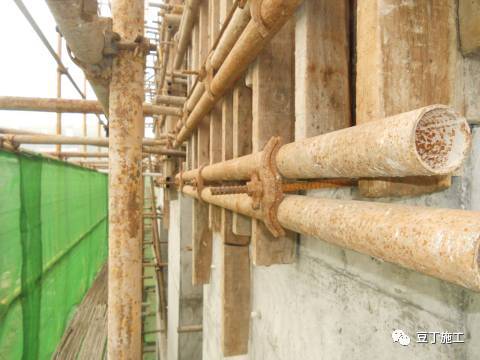

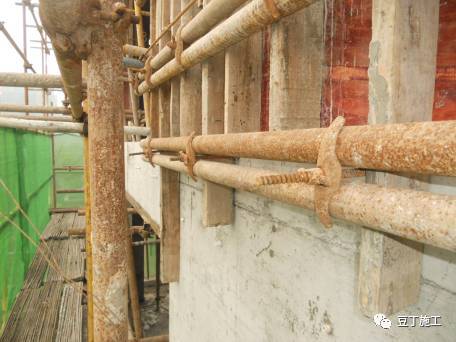

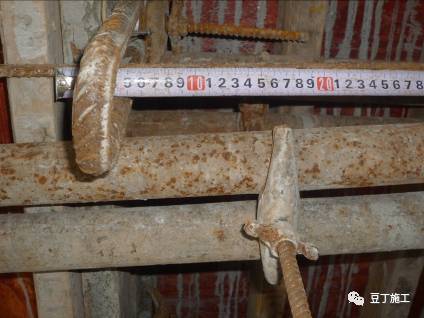

对拉螺栓距阴阳角距离不大于200mm

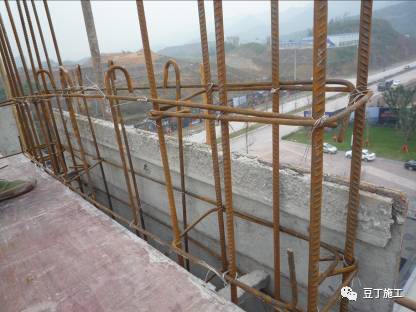

剪力墙短肢方向严格要求添加对拉螺栓,以保证阴角砼成型效果。
剪力墙小截面采用预制200mmU行钢筋进行加固,U型钢筋长度=截面长度+200mm。
5、老墙
在外墙及筒体剪力墙板面以下50mm处,预埋三道老墙螺栓,并采用钢管进行加固。
三、模板施工过程控制

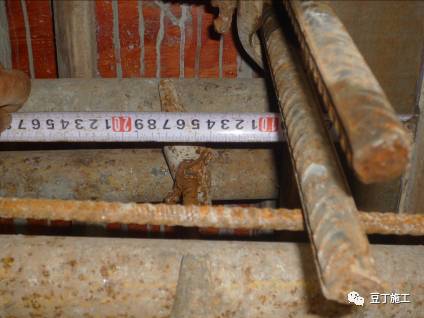

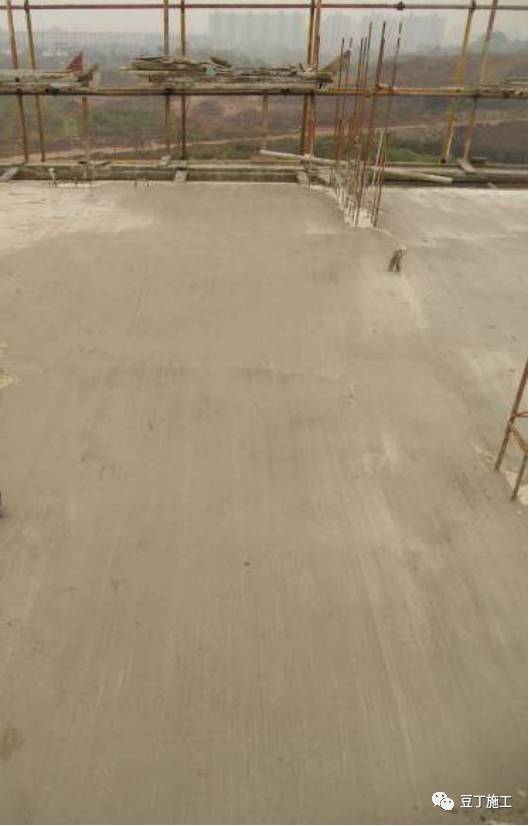

对每层楼板进行检测:柱墙垂直度、板面平整度、进深及开间尺寸。
四、混凝土结构成型观感效果

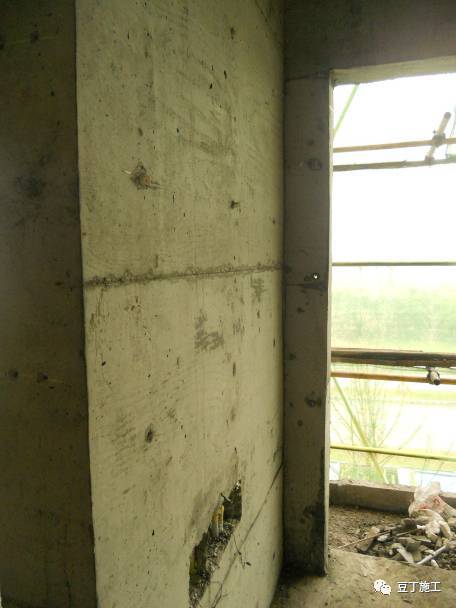

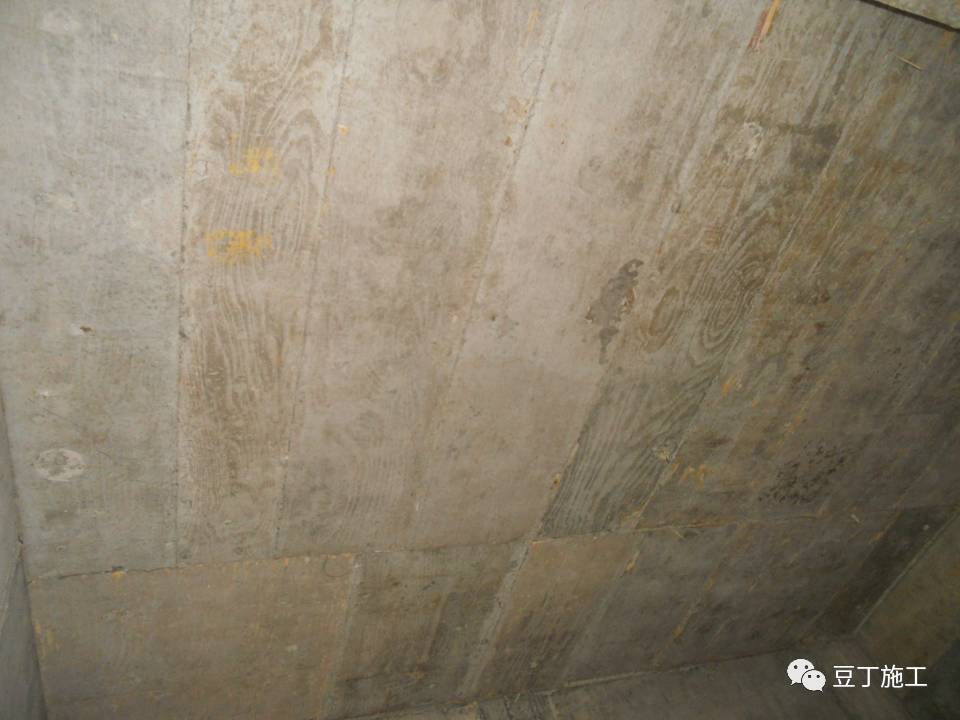

1、收面成型质量

2、卫生间成型质量

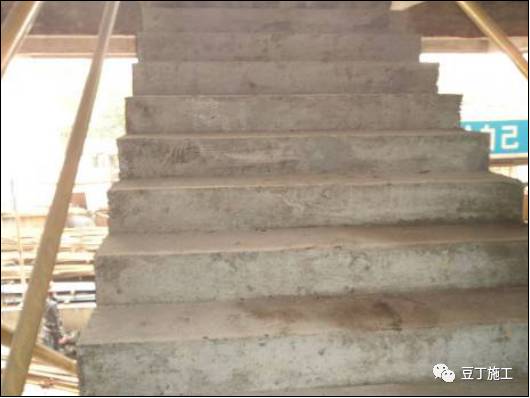

3、梯步成型质量
4、建筑线条成型质量
5、梁柱节点成型质量
6、梁梁节点成型质量

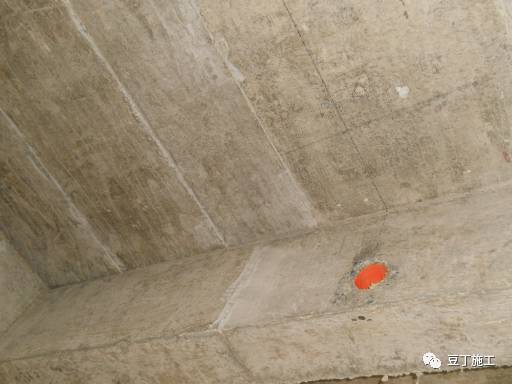

7、梁板节点成型质量

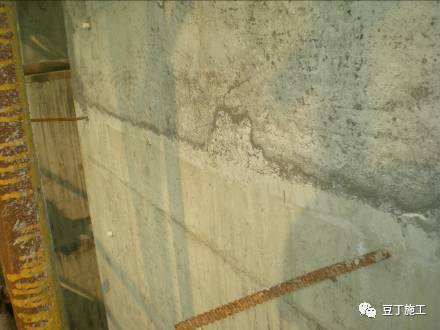

8、剪力墙拼缝及平整度成型质量

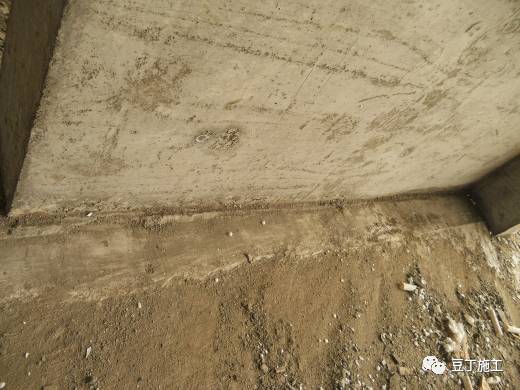

9、剪力墙墙根成型质量

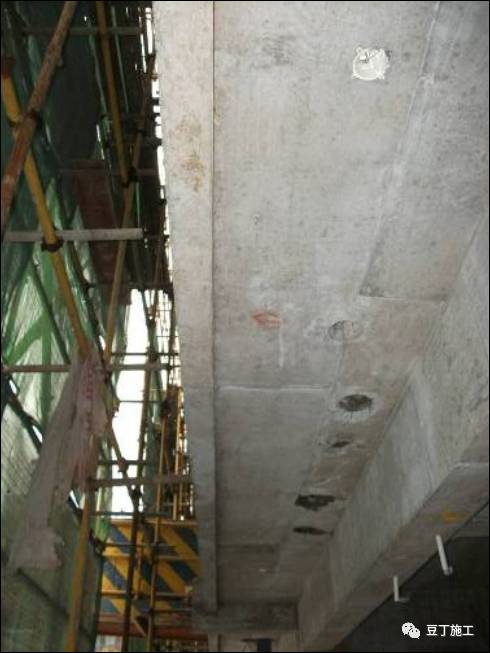

10、外墙接缝处砼成型质量

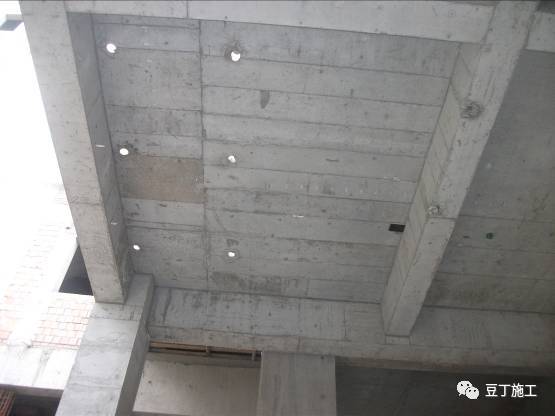

11、顶板砼成型质量
12、整体观感效果
五、实际应用数据分析

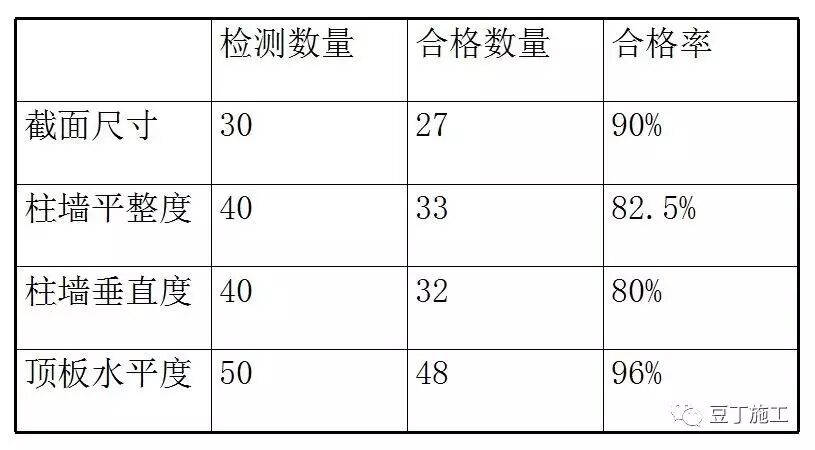

某工程月度实体检测结果,得到以下数据:
六、废旧模板施工要点
1、前期需对建筑梁底规格、模板量等数据进行测算,以确保后期加工模板量满足现场对模板的需求量。
2、规划较大废旧模板统一制作加工场地。
3、根据建筑物特点,在动工前,预算废旧模板加工周期,提前插入废旧模板拔钉子、加工等工序。
4、施工过程中,废旧模板刚度、垂直度等性能有所降低,必须加强检查,严格执行公司工艺,以确保砼成型后的垂直度、平整度。
猜
你可能喜欢
41个建筑材料、钢筋、模板、混凝土施工要点总结,做好施工就这么简单!
中建五局铝合金模板施工做的真好!效率高周期短,拆模后还不用二次抹灰
有投稿意向的单位、个人,请联系QQ/微信:2505261442(长按数字可复制)
或者将作品发送至2505261442@qq.com,请注明作者姓名
